作者:韩雨格 孙新宇
深秋时节,寒气袭人。然而,在国家第一批大型风电光伏基地建设项目配套工程——蒙东兴安科右中旗500kV赛音召开关站工程现场,却是一派热火朝天的建设景象。记者在现场看到,工程车往来穿梭,轰鸣声此起彼伏,全线500余名建设者争分夺秒地赶进度、保工期,全力以赴力争在11月交出一份“出色的答卷”。

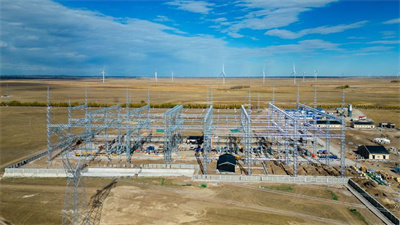

蒙东兴安科右中旗500kV赛音召开关站工程现场。(摄影:包宝音德力格尔)
“《国务院关于推动内蒙古高质量发展奋力书写中国式现代化新篇章的意见》(以下简称《意见》)的出台,让我们全体建设者倍感振奋。”国网兴安供电公司建设部党支部书记刘振说,国网兴安供电公司将认真贯彻落实《意见》精神,聚焦推进大型风电光伏基地建设,加快建设蒙东兴安科右中旗500kV赛音召开关站工程和蒙东兴安平川500kV输变电工程、支撑性电网及外送通道,展现国网兴安供电公司的作为和担当。
蒙东兴安科右中旗500kV赛音召开关站工程总投资2.45亿元,预计将于今年11月完工。工程竣工投产后,将为兴安盟提供可靠的电力外送通道,有效解决兴安盟电力外送的瓶颈问题,同时也有利于在更大的范围内消纳兴安盟的绿色清洁能源。
项目经理方勇在各个工作面巡查,强调在工程建设的最后时刻,必须保持高度警惕和专注。“截至目前,我们土建已完成94%,电气一次安装完成35%,电气二次安装完成25%。”方勇说。
“争分夺秒”在蒙东兴安科右中旗500kV赛音召开关站工程建设中得到充分体现。从中标后召开设计联络会,到图纸在一个星期内确认;从建设时,项目部每晚召开总结会,详细确定次日工作进度;再到为保障工程物资快速供应,派工作人员驻厂催货……全体项目建设者攻坚克难,保障整体工程快速有序推进。
在相隔不远的兴安盟规模最大输变电工程——蒙东兴安平川500kV输变电工程施工现场,现场建设也正如火如荼地进行。
蒙东兴安平川500kV输变电工程投资4.2亿元,新建500kV变电站1座,变电容量240万kVA,新建500kV输电线路10.8公里,规划500kV出线12回,将成为兴安500kV变电站和扎鲁特旗换流站新的连接点。

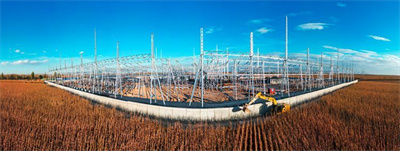

蒙东兴安平川500kV输变电工程现场。(摄影:包宝音德力格尔)
“这个项目是自治区2023年的重点工程,也是服务东北全面振兴的重点项目。作为内蒙古东部,尤其是兴安地区500kV网架的重要组成部分,项目的建设具有十分显著的社会效益和经济效益。项目的建成不仅可以完善和强化兴安盟南部地区的电网网架,大幅提升电网的供电能力和可靠性,缓解目前兴安盟地区新能源汇集上送的压力,还将促进和带动清洁能源相关产业向兴安盟地区集聚,拉动相关企业大幅投资,形成风光电设备加工制造产业集群,为地方经济开辟新的增长点。”刘振对记者说。
责任编辑:于芳
